活性污泥培养过程中如何高效缩短污水生化调试时间?

文章出处:苏州安峰环保作者:人气:0发表时间:2025-06-05 11:33:11【

污水处理设施在正式投入使用时,生化处理装置需进行污泥接种与驯化(俗称调试)。如何缩短调试时间,快速投入正常运行?本文通过工程实例,分三个阶段为您详细解析!


前期准备阶段

1、物料准备

1.1污泥

初始污泥浓度建议控制在1500mg/L左右。例如,日处理1万m³污水的装置需准备含水率80%的活性污泥约40m³。

1.2碳源

前期以大粪为主,中后期以淀粉(或地脚面粉)为主。调试期间需准备大粪100~150m³,地脚面粉10~15t。


1.3氮源与磷源

按BOD5:N:P=100:5:1的比例补充尿素和普钙,需准备尿素2~3t,普钙5~6t。


2、设备与监测

2.1设备

设置物料化制池(20-30m³),配备搅拌装置和输送泵。

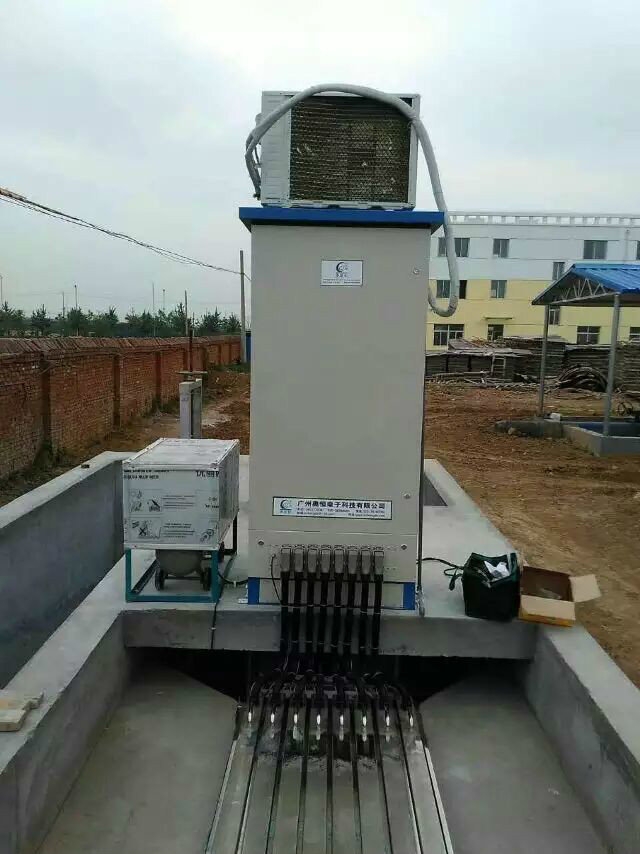

2.2监测仪器

COD测定仪、溶解氧测定仪、pH值测定仪、显微镜。


调试阶段

1、初期(3天)

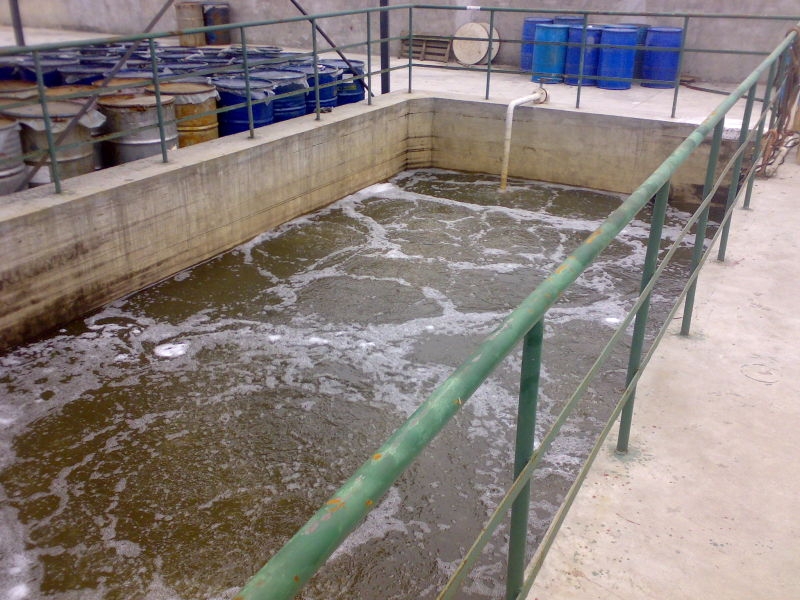

投加污泥与培养料:首次投加20m³污泥+大粪,COD控制在300mg/L。

闷曝:水气比1:5-10,第一天6h充氧+4h停机。

二次投料:第2天补加10-15m³污泥,COD维持200-300mg/L。

2、中期(4~7天)

碳源切换:逐步以地脚面粉为主,补充尿素和普钙,控制COD在200mg/L。

换水与闷曝:适量换水,投加PAM加速菌胶团形成。


3、后期(7~10天)

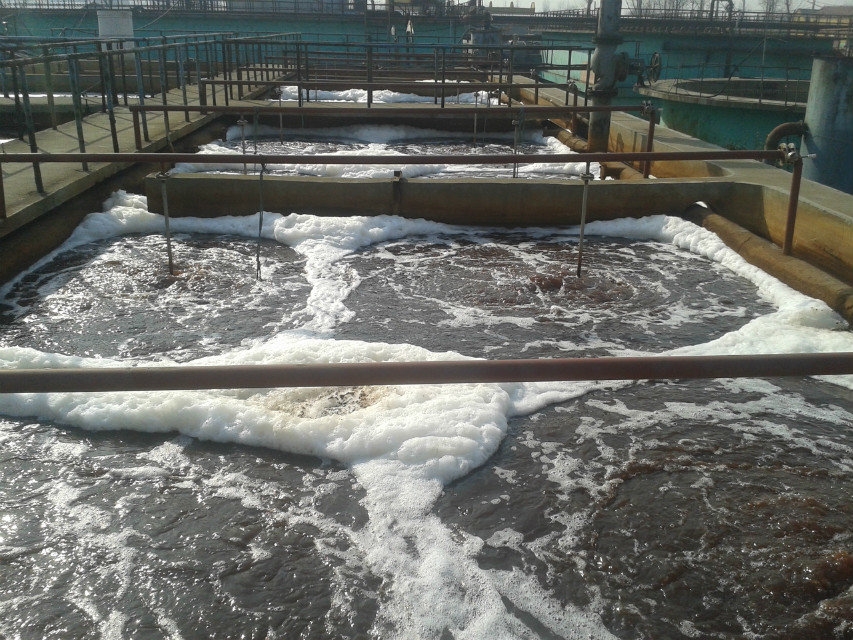

污泥状态:淡黄色,沉降比达10%,镜检可见钟虫、轮虫等。

增负荷调试:每2天增加1/5负荷,1周后全负荷运行。

4、调试条件控制

溶解氧:好氧区1-3mg/L,兼氧区0-0.5mg/L。

监控指标:COD、生物相、pH值、污泥沉降比。

取样频率:初期4h/次,中期6h/次,后期8h/次。


调试注意事项

1、化料池堵塞

化料池和输送系统对大规模设施至关重要,大粪投加前必须过滤。

2、溶解氧失控

实时监测COD、溶解氧、pH值,及时调整,好氧区DO保持1-3mg/L。


3、pH异常

控制pH在7-8.5之间,发现波动立即用NaOH/HCl调节

4、镜检要点

重点观察钟虫、轮虫等指示性微生物


总结

在充分准备和规范操作下,生化调试过程可缩短至1个月内完成。本文方法尤其适用于鼓风曝气为主的生化处理设施,其他形式可参考调整。
